Mitverlegung Hinterschützenbach

Vom Ortsschild bis Escheck.
Mitverlegung Breitband mit dem städtischen Wasserversorgungs- und Abwasserentsorgungsprojekt Hinterschützenbach.

Besonderheiten des Fördergebietes:

Dieses Gebiet besteht besteht aus weißen Flecken und wird aus Bundes- und Landesmitteln gefördert.

Projekt-Start:

September 2025

Projektverlauf

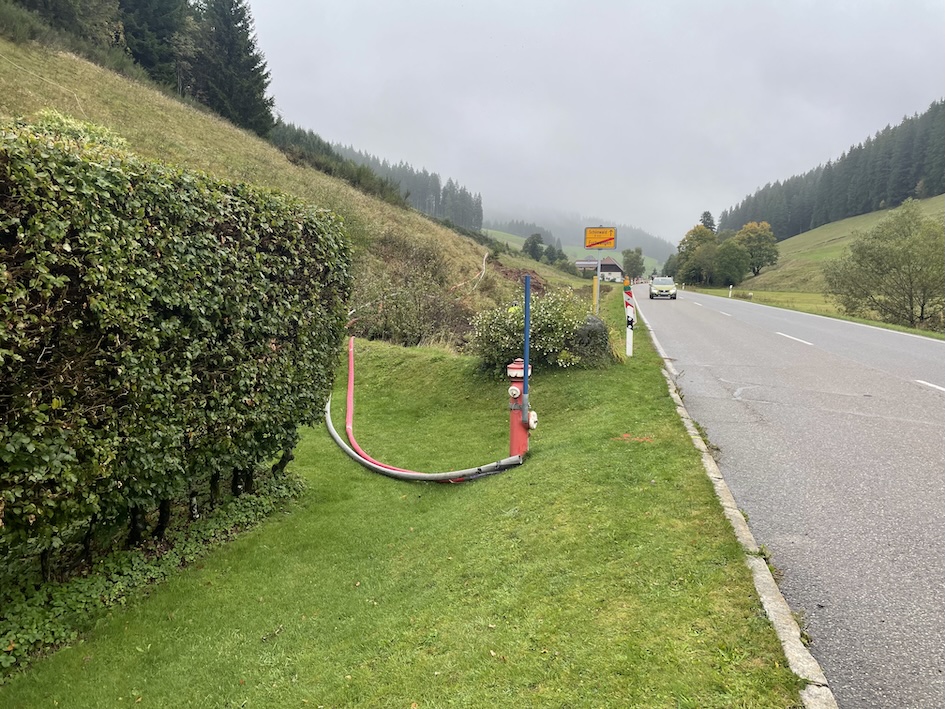

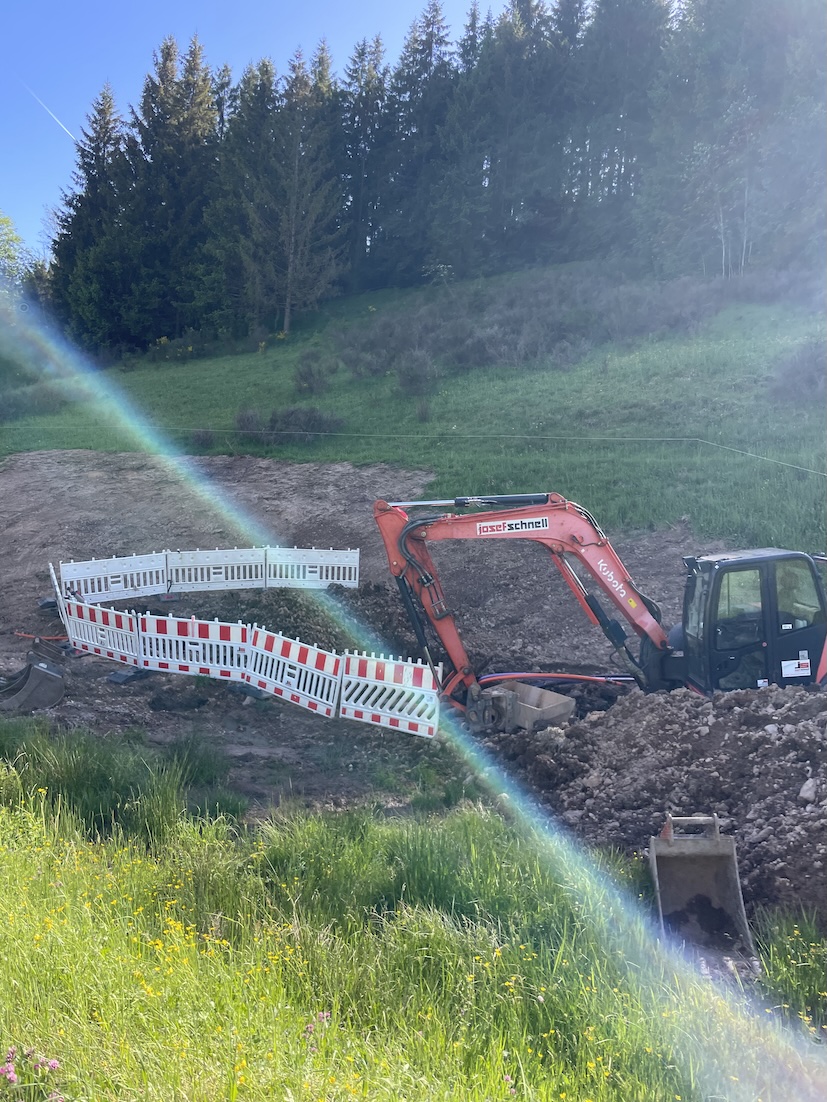

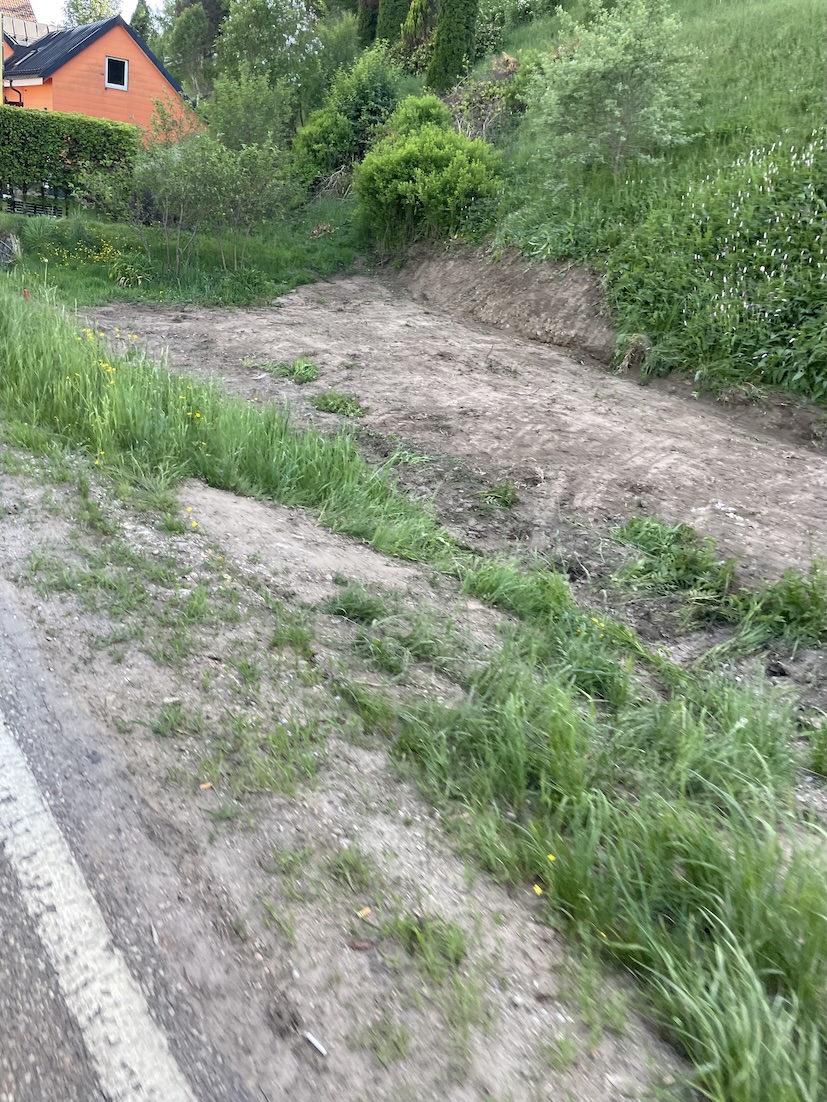

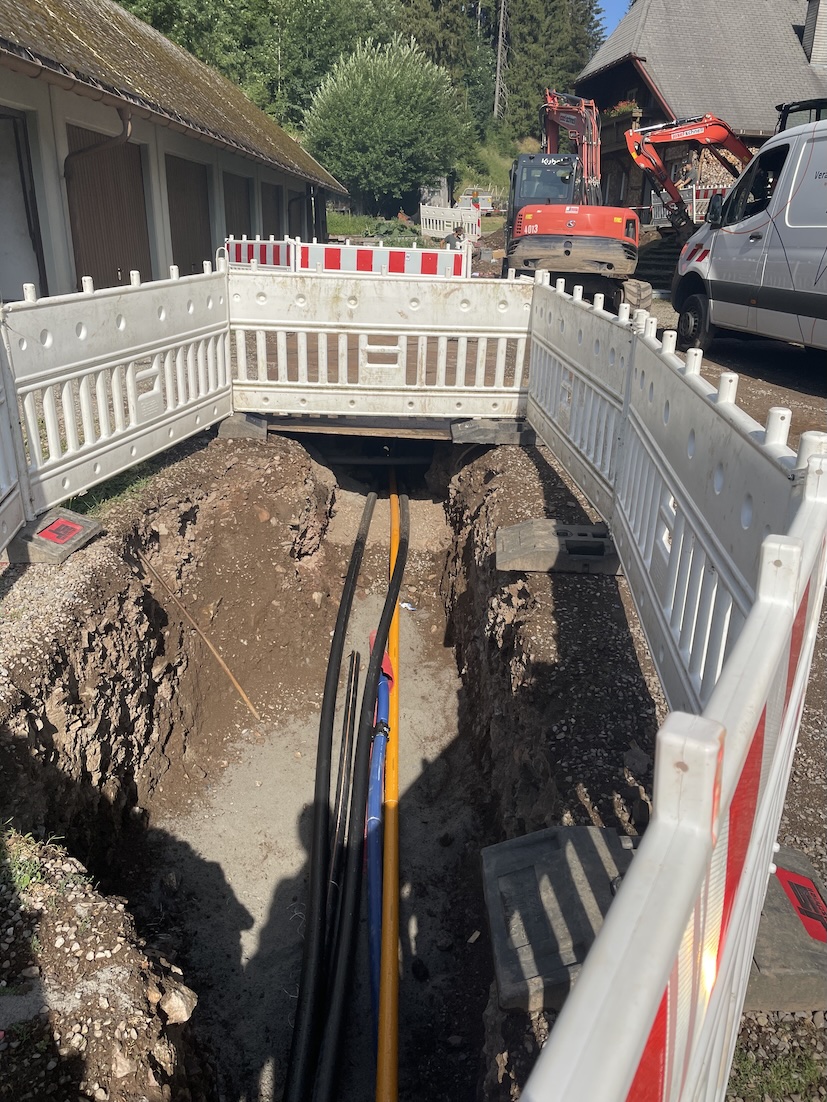

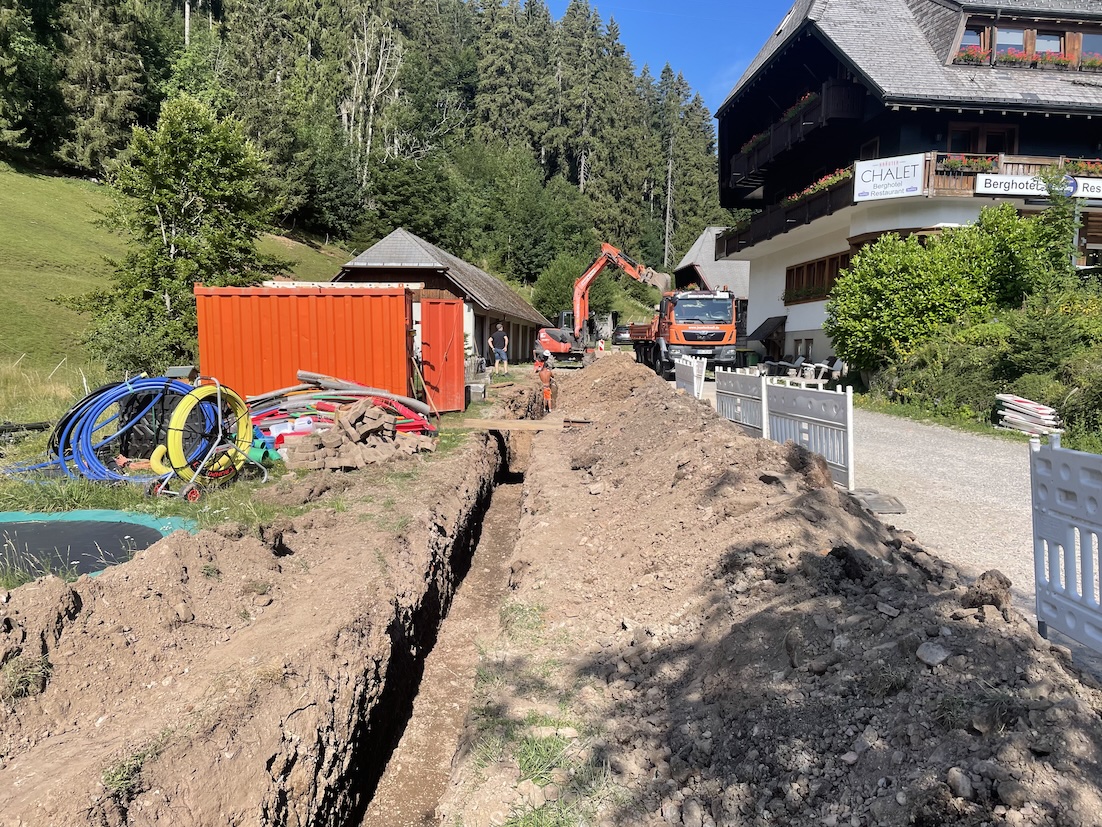

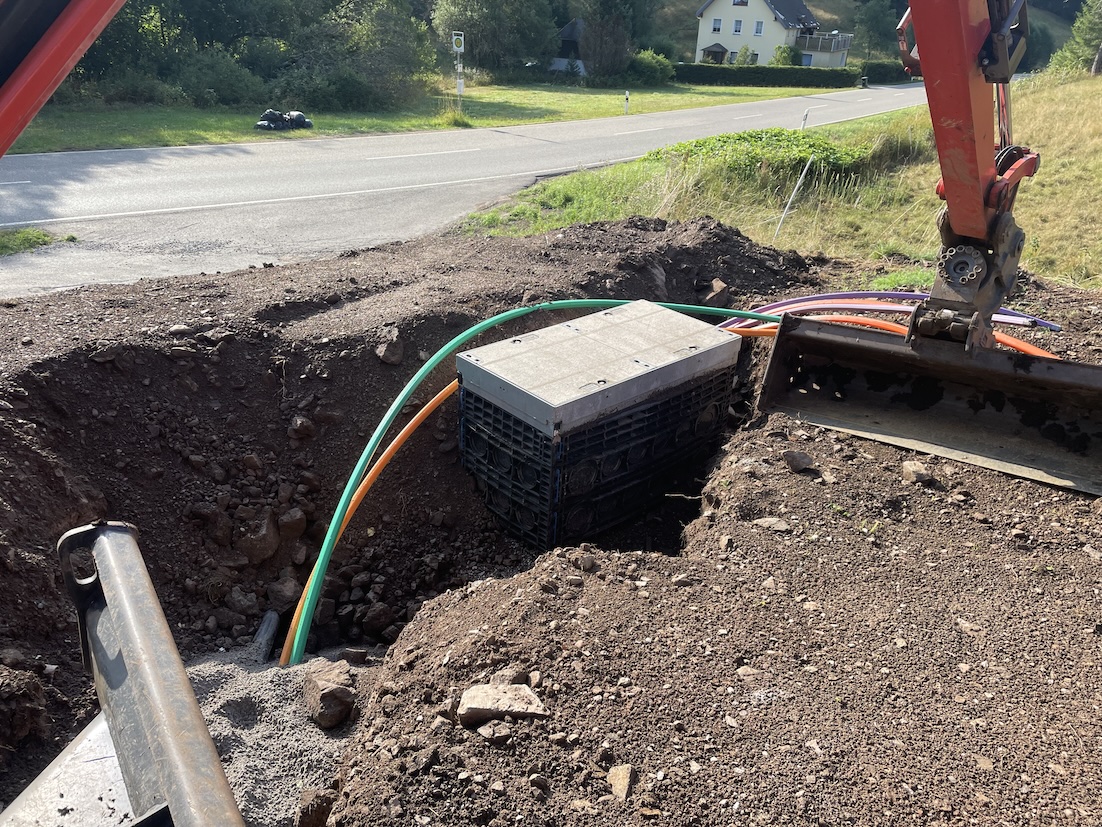

22. September 2025
Start mit dem Auslegen der Verbände.

Hinterschützenbach

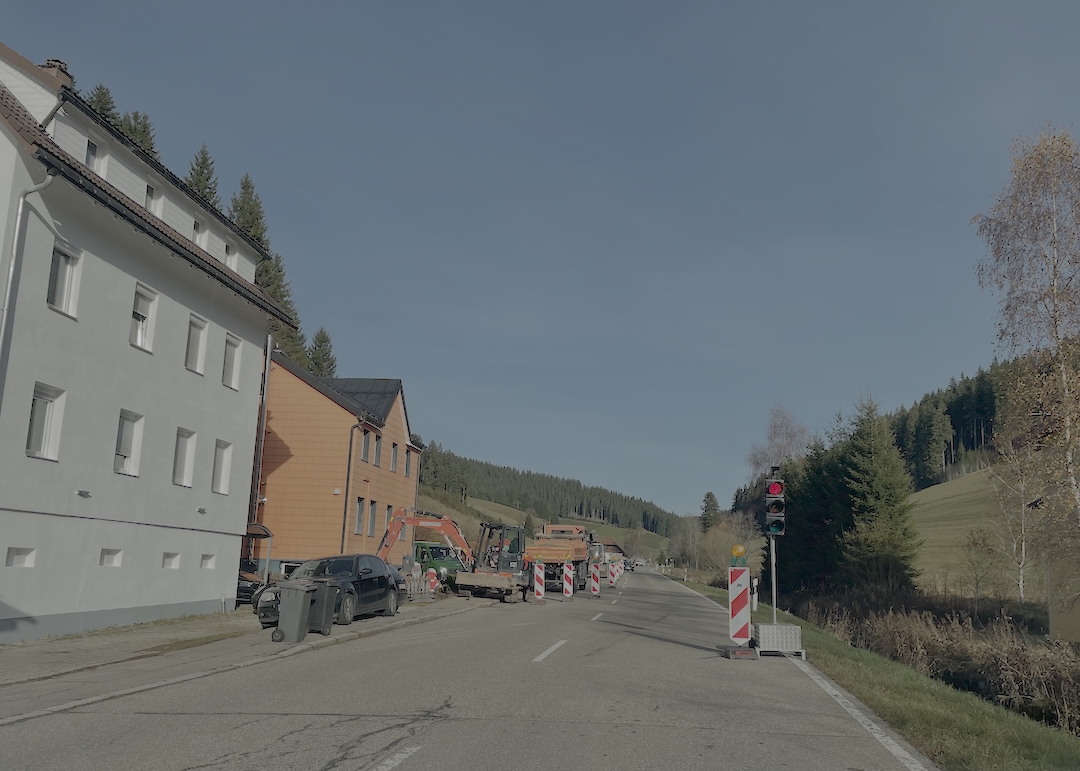

12.11.2025
Der Kurzschluss von Pumpleitung zur Freispiegelleitung beim Ortsausgang wird hergestellt.

Hinterschützenbach

10.11.2025

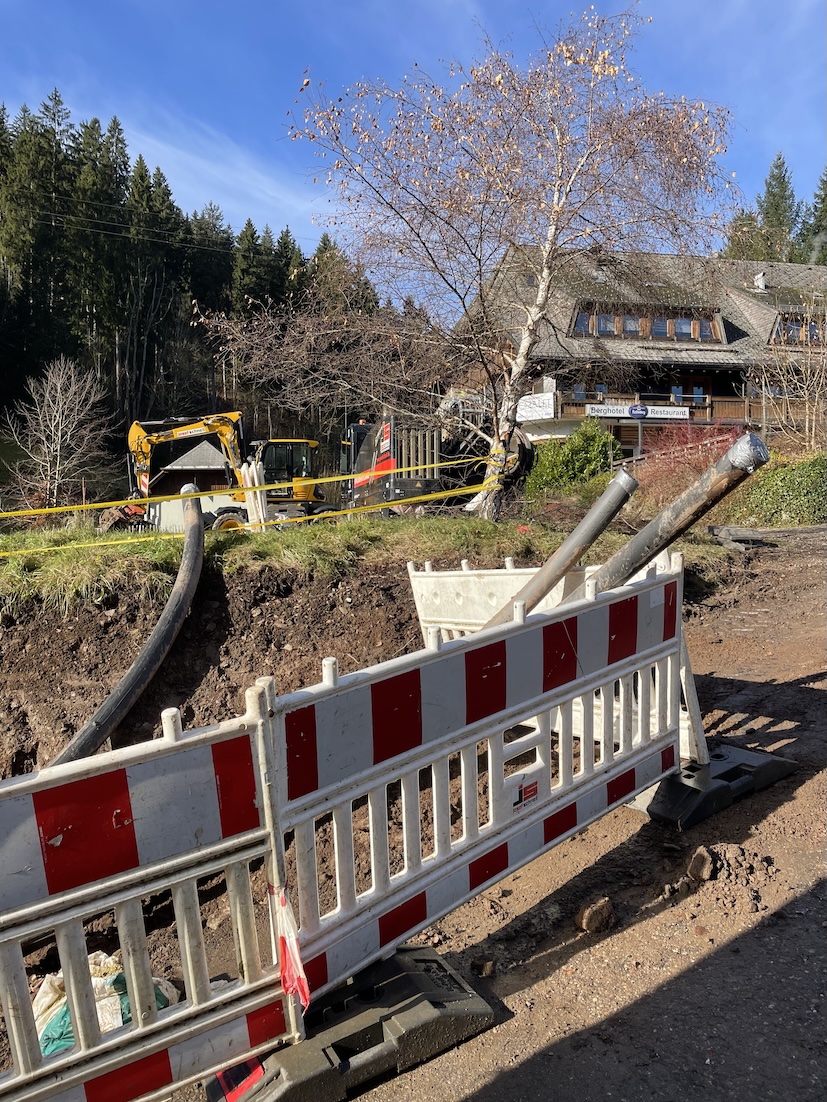

Spülbohrung auf der Hauptleitung zwischen Ortsausgang und Anwesen Kräuter Chalet ist abgeschlossen.

Hinterschützenbach

05.11.2025

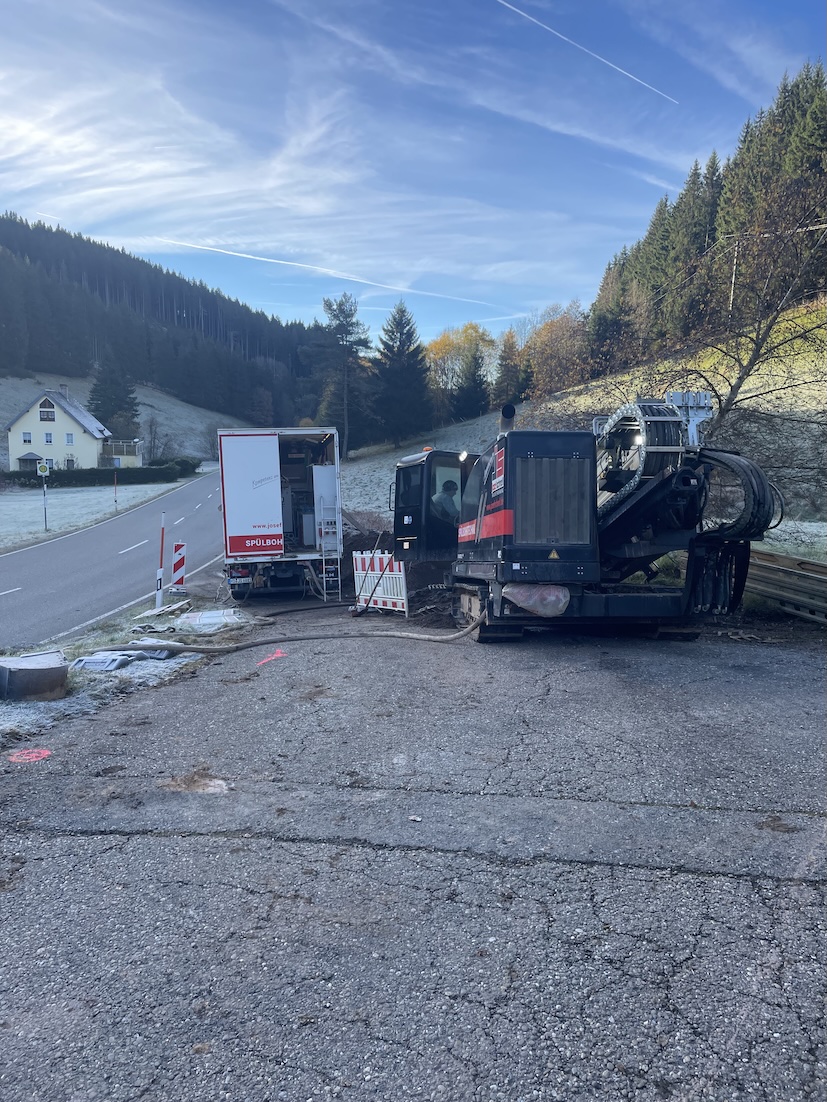

Letzte Spülbohrung auf der Hauptleitung zwischen Ortsausgang und Anwesen Kräuter Chalet.

Hinterschützenbach

30.10.2025

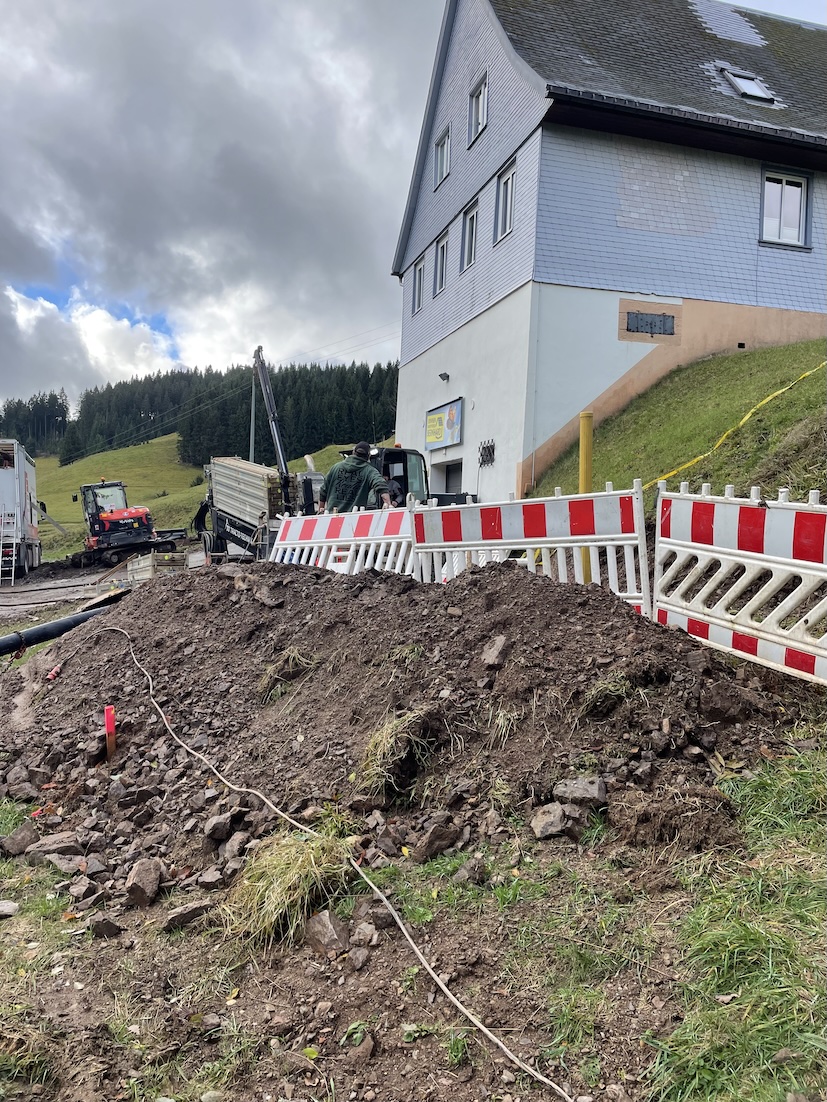

Letztes Teilstück der Spülbohrung beim Anwesen Hinterschützenbach 12 Richtung Kräuter Chalet.

Hinterschützenbach

16.10.2025

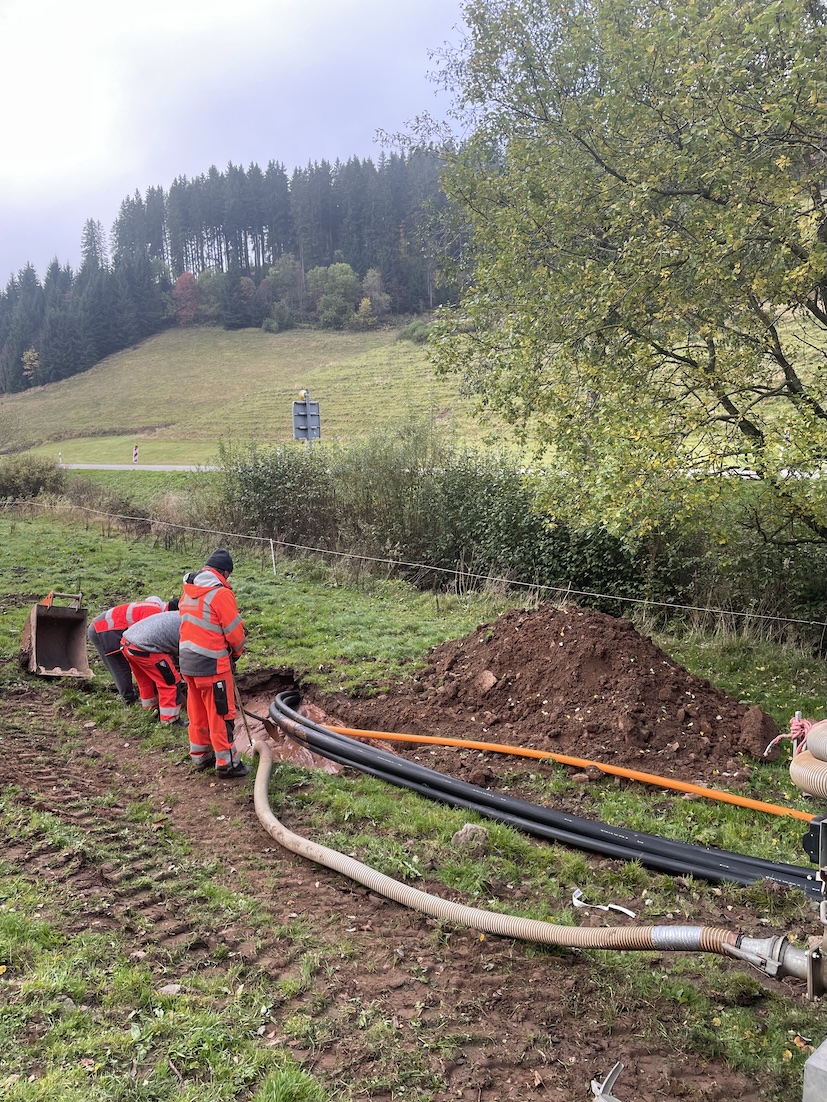

Die erste Spülbohrung unter der B500 zum Anwesen Hinterschützenbach 9 ist geschafft.

Hinterschützenbach

07.10.2025

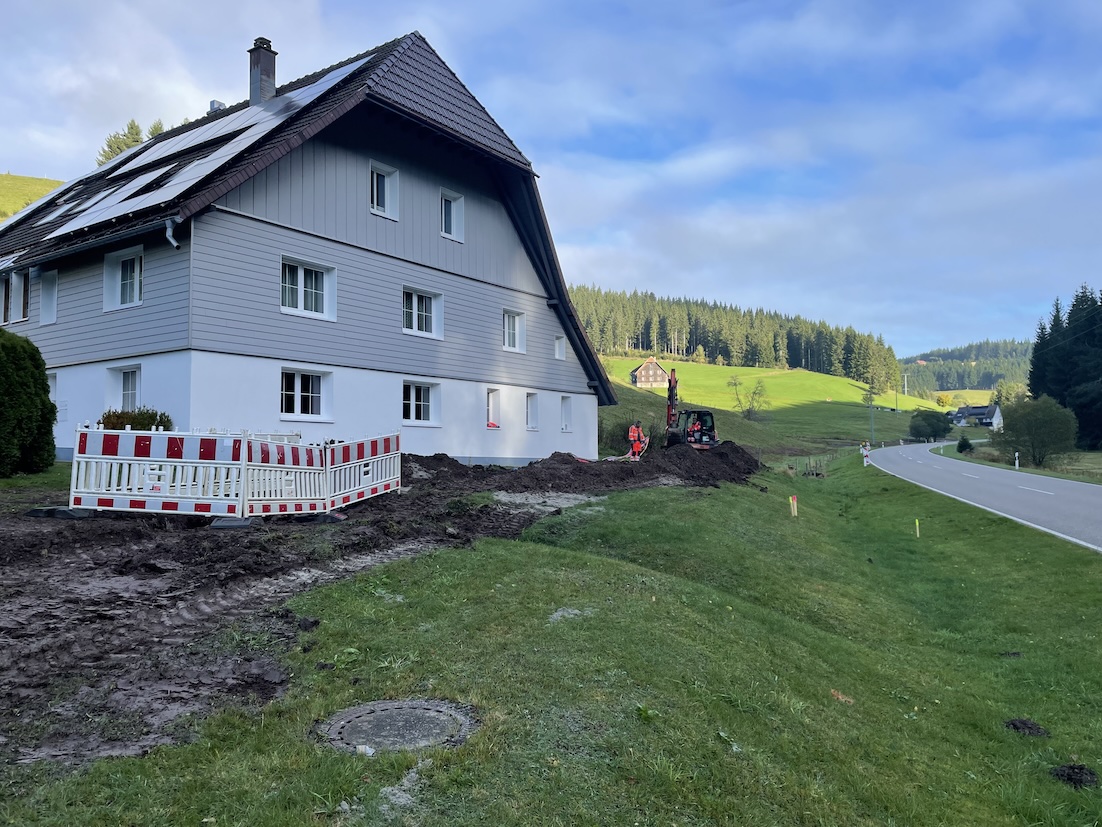

Die ersten Hausanschlüsse werden erstellt.

Hinterschützenbach

01.10.2025

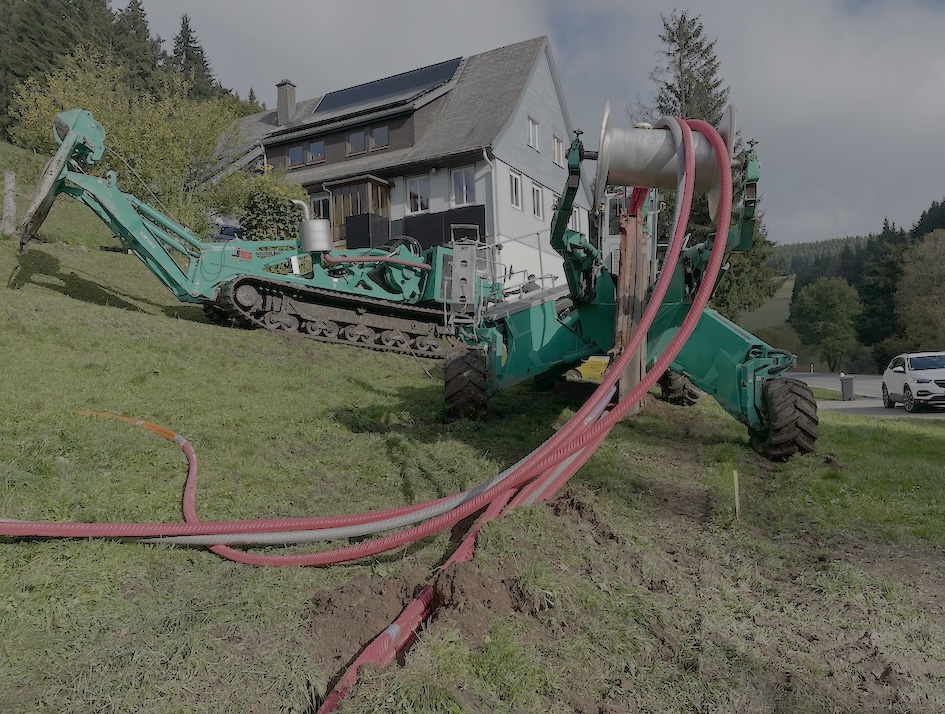

Die Hauptleitungen sind eingepflügt.
Nächste Woche werde die ersten Hausanschlüsse erstellt und die Spülbohrungen unter der B 500 und Richtung Kräuter Chalet durchgeführt.

Hinterschützenbach

30.09.2025

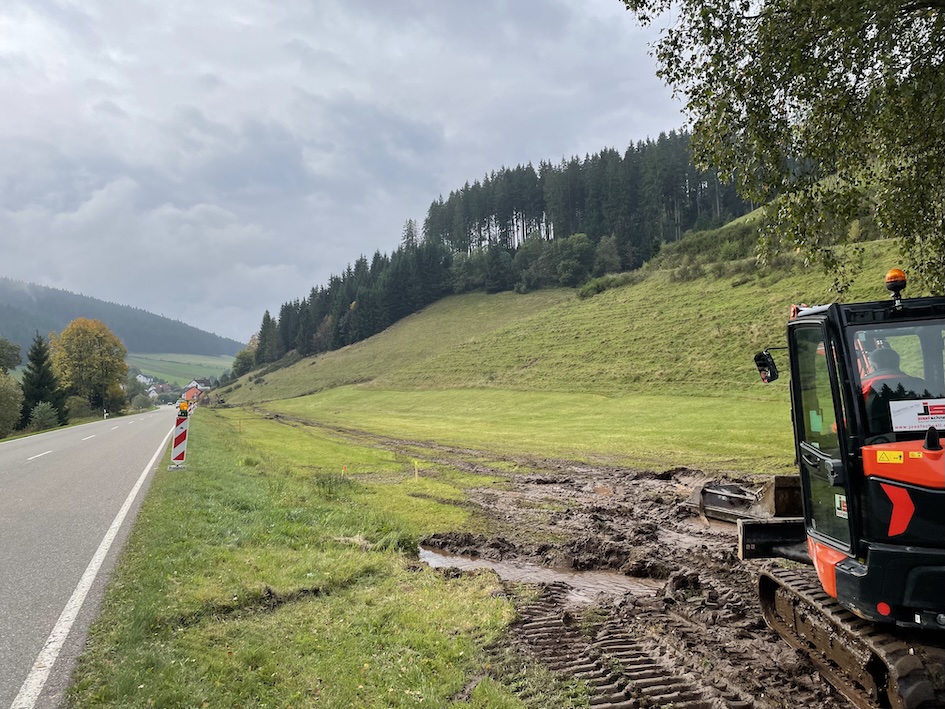

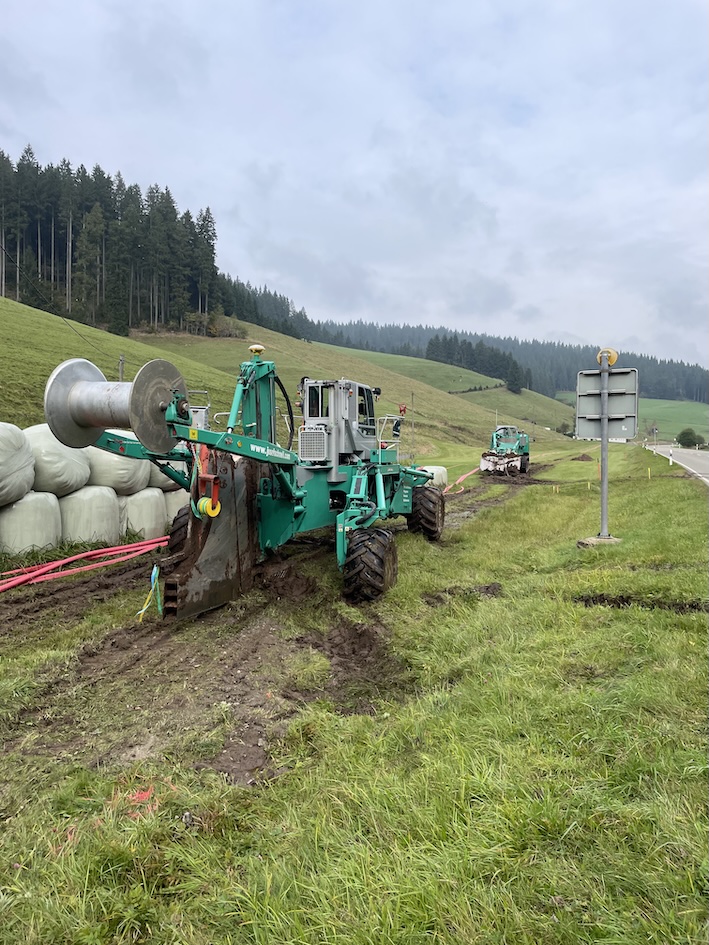

Leitungen auf Teilabschnitt zwischen Ortsschild und Hinterschützenbach 8 sind eingepflügt.











Maschinen sind umgesetzt. Weiter geht es Richtung Gasthaus Kräuter Chalet (Birke).

Hinterschützenbach

29.09.2025

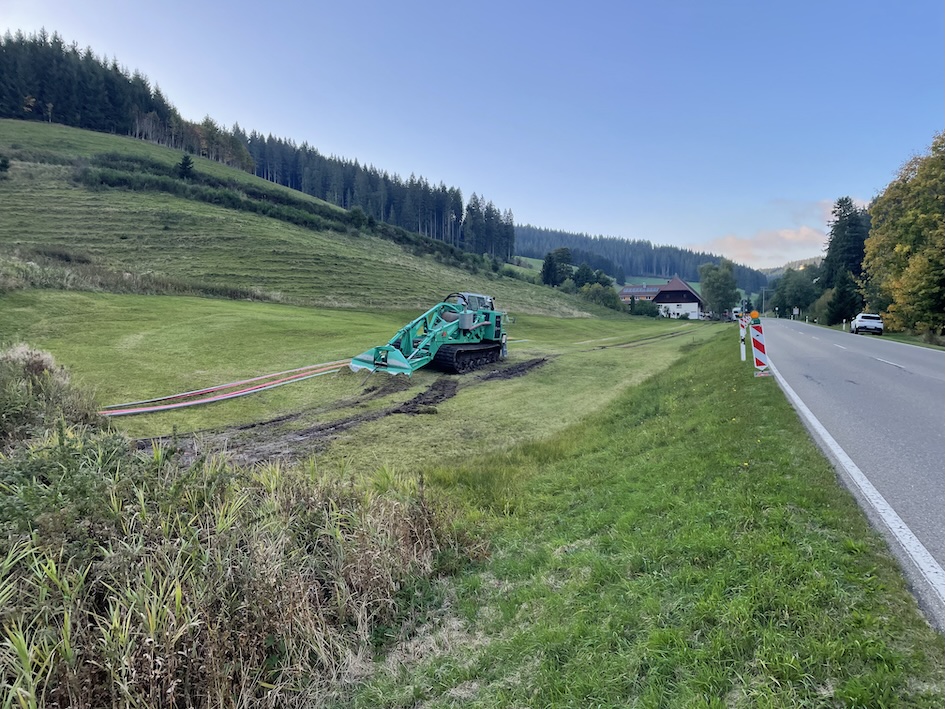

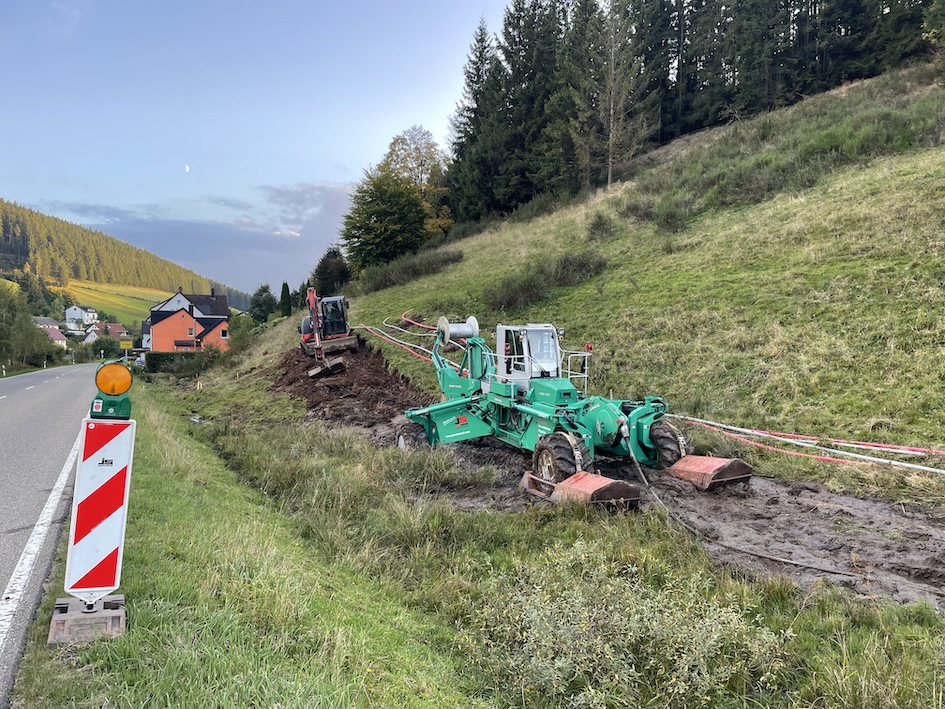

Start nach dem Ortsschild. Pflug und Zugmaschine sind positioniert.
