BA3 Cluster 4
Erschließung der Wohngebiete Bregstraße, Neue Heimat, Kussenhof, Staatsberg, Hinterbreg, Im Mäderstal, Im Schnabelstal, Im Hohtal.
Insgesamt haben sich aktuell 389 Eigentümer für einen Glasfaseranschluss entschieden, dazu werden 73 Ablagen gelegt.
Für den Bau werden ca. 20.500 Meter Kabelgraben, ca. 40.600 Meter Rohre und Rohrverbände und ca. 175.600 Meter Glasfaser benötigt.
Im Bereich Linach fand bereits eine Mitverlegung der Breitbandinfrastrukturen statt, weshalb im Großteil vom Linachtal nur die Glasfasern noch eingezogen werden müssen.
Projekt-Start:
12. August 2024
Projekt-Ende:
Offen
Projektverlauf
Im ersten Schritt wird der Lückenschluss nach Linach gebaut.
Anschließend werden sukzessive die Hausanschlüsse in den Straßen des gesamten Gebietes realisiert.

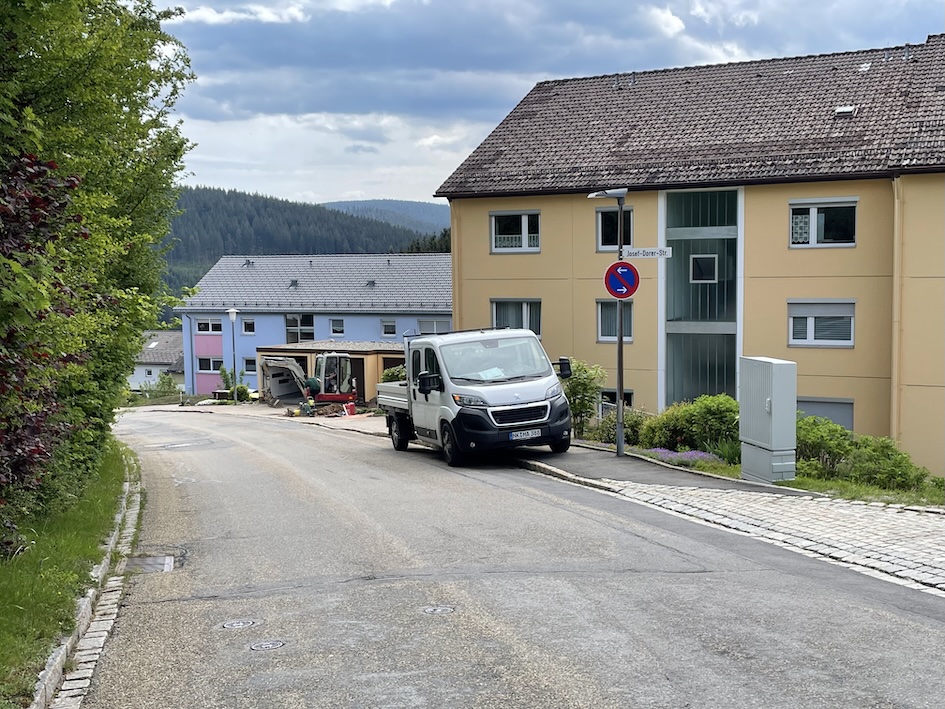

Kussenhofstraße
10.10.2024
Verlegung der Verbände vom Kreisverkehr in Richtung Langeck.
Nach wie vor liegen im Gehweg zu viele Kabel und Rohre. Die Glasfaserverbände müssen weiterhin in die Straße gelegt werden.
Kussenhofstraße
04.10.2024
Verlegung der Verbände vom Kreisverkehr in Richtung Langeck.
Nach wie vor liegen im Gehweg zu viele Kabel und Rohre. Die Glasfaserverbände müssen weiterhin in die Straße gelegt werden.
Kussenhofstraße
30.09.2024
Verlegung der Verbände vom Kreisverkehr in Richtung Langeck.
Im Gehweg liegen zu viele Kabel und Rohre, so dass die Verbände aus Platzmangel in die Straße gelegt werden müssen.
Kussenhofstraße
24.09.2024
Verlegung der Verbände vom Kreisverkehr in Richtung Langeck.
Im Gehweg liegen zu viele Kabel und Rohre, so dass die Verbände aus Platzmangel in die Straße gelegt werden müssen.
Trasse Im Mäderstal
23.09.2024
Nach der Verlegung der Verbände Richtung Schnabelstal und Linach stehen die Pflasterarbeiten an.
